2005年造價工程師《工程造價案例分析》真題及答案(2)
來源:育路教育網發布時間:2012-05-11
試題三(20分)
某大型工程項目由政府投資建設,業主委托某招標代理公司代理施工招標。招標代理公司確定該項目采用公開招標方式招標,招標公告 在當地政府規定的招標信息網上發布。招標文件中規定:投標擔保可采用投標保證金或投標保函方式得保。評標方法采用經評審的最低投標價 法。投標有效期為60天。
業主對招標代理公司提出以下要求:為了避免潛在的投標人過多,項目招標公告只在本市日報上發布,且采用邀請招標方式招標。
項目施工招標信息發布以后,共有l2家潛在的投標人報名參加投標。業主認為報名參加投標的人數太多,為減少評標工作量,要求招標 代理公司僅對報名的潛在投標人的資質條件、業績進行資格審查。
開標后發現:
(1)A投標人的投標報價為8000萬元,為最低投標價,經評審后推薦其為中標候選人;
(2)B投標人在開標后又提交了一份補充說明,提出可以降價5%;
(3)C投標人提交的銀行投標保函有效期為70天;
(4)D投標人投標文件的投標函蓋有企業及企業法定代表人的印章,但沒有加蓋項目負責人的印章;
(5)E投標人與其他投標人組成了聯合體投標,附有各方資質證書,但沒有聯合體共同投標協議書;
(6)F投標人投標報價最高,故F投標人在開標后第二天撤回了其投標文件。
經過標書評審,A投標人被確定為中標候選人。發出中標通知書后,招標人和A投標人進行合同談判,希望A投標人能再壓縮工期、降低 費用。經談判后雙方達成一致:不壓縮工期,降價3%。
問題
1.業主對招標代理公司提出的要求是否正確?說明理由。
2.分析A、B、C、D、E投標人的投標文件是否有效?說明理由。
3.F投標人的投標文件是否有效?對其撤回投標文件的行為應如何處理?
4.該項目施工合同應該如何簽訂?合同價格應是多少?
試題四(20分)

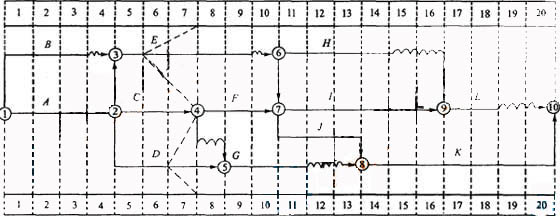

某工程施工總承包合同工期為20個月。在工程開工之前,總承包單位向總監理工程師提交了施工總進度計劃,各工作均勻進行(如圖 4.1所示)。該計劃得到總監理工程師的批準。
當工程進行到第7個月末時,進度檢查繪出的實際進度前鋒線如圖4.1所示。
E工作和F工作于第l0個月末完成以后,業主決定對K工作進行設計變更,變更設計圖紙于第l3個月末完成。工程進行到第l2個月末時, 進度檢查時發現:
(1)H工作剛剛開始;
(2)I工作僅完成了1個月的工作量:
(3)J工作和G工作剛剛完成。
問題
1.為了保證本工程的建設工期,在施工總進度計劃中應重點控制哪些工作?
2.根據第7個月末工程施工進度檢查結果,分別分析E、C、D工作的進度情況及對其緊后工作和總工期產生的影響。
3.根據第l2個月末進度檢查結果,在答題紙圖4.2中繪出進度前鋒線。此時總工期為多少個月?
4.由于J,G工作完成后K工作的施工圖紙未到,K工作無法在第12個月末開始施工,總承包單位就此向業主提出了費用索賠 .造價工程師應如何處理?說明理由。
試題五(20分)

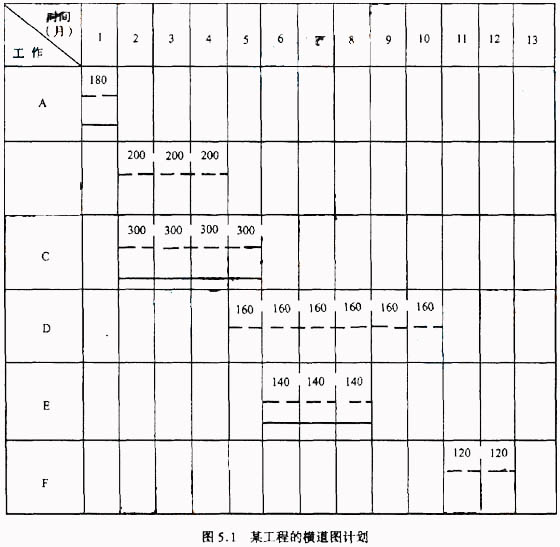

某工程按最早開始時間安排的橫道圖計劃如圖5.1,其中虛線上方數字為該工作每月的計劃投資額(單位:萬元)。該工程 施工合同規定工程于1月1日開工,按季度綜合調價系數調價。在實施過程中,各工作的實際工程量和持續時間均與計劃相同。
問題
1.在施工過程中,工作A、C、E按計劃實施(如圖5.1中的實線橫道所示),工作曰推遲1個月開始,導致工作D、F的開始時 間相應推遲1個月。在答題紙圖5.2中完成B、I D、F工作的實際進度的橫道圖。
2.若前三個季度的綜合調價系數分別為1.00、1.05和1.10,計算第2至第7個月的已完工程實際投資,并將結果填入答題紙 表5.1. 3.第2至第7個月的已完工程計劃投資各為多少?將結果填入答題紙表5.1. 4.列式計算第7個月末的投資偏差和以投資額、時間分別表示 的進度偏差(計算結果保留兩位小數)。
